Long An: Mở đợt thi đua cao điểm thực hiện đường Vành đai 3 qua địa bàn tỉnh

Thứ ba, 17/12/2024 08:40 GMT+7

UBND tỉnh Long An vừa ban hành kế hoạch thực hiện Đợt cao điểm thi đua thực hiện đường Vành đai 3 đoạn qua tỉnh. Đợt thi đua cao điểm sẽ được tổng kết vào cuối năm 2025.

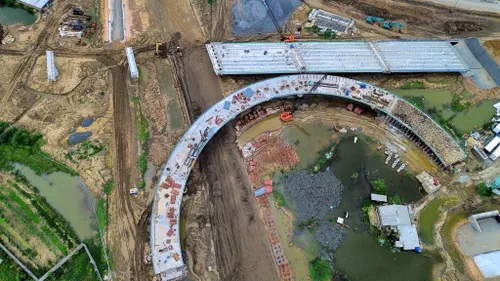

Dự án đường Vành đai 3 đoạn qua Long An đang được thi công

Theo đó, các nội dung của đợt thi đua cao điểm là thi đua lao động sáng tạo, hoàn thành đúng tiến độ, vượt kế hoạch, bảo đảm chất lượng công trình, dự án đường cao tốc trên địa bàn tỉnh (đường Vành đai 3 đoạn qua tỉnh Long An) theo chỉ đạo của Ban Chỉ đạo Nhà nước các công trình, dự án quan trọng quốc gia, trọng điểm ngành Giao thông vận tải, Chính phủ, Thủ tướng Chính phủ.

Thi đua thi công, tư vấn giám sát bảo đảm chất lượng, kỹ thuật, mỹ thuật, vệ sinh môi trường, an toàn lao động, tạo cảnh quan không gian phát triển của dự án sau khi hoàn thành; phối hợp địa phương để tháo gỡ khó khăn, vướng mắc liên quan đến vật liệu xây dựng, giải phóng mặt bằng.

Thi đua đẩy mạnh cải cách thủ tục hành chính, bảo đảm thuận lợi, khắc phục phiền hà và giảm chi phí cho các nhà đầu tư; công khai, minh bạch thông tin để các cấp có thẩm quyền và các tầng lớp nhân dân tham gia giám sát việc thực hiện của các bộ, ngành, địa phương, thực hiện tốt công tác phòng, chống tham nhũng, lãng phí trong thực hiện dự án.

Thi đua nghiên cứu, ứng dụng khoa học - kỹ thuật, công nghệ thông tin, phương pháp quản lý hiện đại trong thiết kế, thi công, xây dựng, khai thác và quản lý các dự án đường cao tốc để nâng cao hiệu quả lao động, rút ngắn thời gian, tiết kiệm tài nguyên và nguồn nhân lực, sử dụng nguyên vật liệu có tính ứng dụng cao, thân thiện, an toàn với môi trường.

Thi đua tuyên truyền, vận động người dân đồng thuận, chấp hành tốt chủ trương, tích cực tham gia giải phóng mặt bằng cho các dự án hạ tầng thuộc dự án đường cao tốc tại địa bàn cư trú.

Dự án đầu tư xây dựng đường Vành đai 3 TP.HCM qua Long An có tổng mức đầu tư 4.208 tỉ đồng. Trong đó, dự án thành phần 7 xây dựng đường là 3.040 tỉ đồng và dự án thành phần 8 giải phóng mặt bằng, hỗ trợ, tái định cư là 1.168 tỉ đồng.

Đường Vành đai 3 qua Long An khởi công tháng 6/2023, có chiều dài 6,8km. Điểm đầu tại ranh TP.HCM - Long An, điểm cuối nút giao Mỹ Yên nối cao tốc Bến Lức – Long Thành và cao tốc TP.HCM - Trung Lương, đi qua địa bàn huyện Bến Lức. Theo kế hoạch cơ bản hoàn thành thông xe trong năm 2025 và đưa vào khai thác từ năm 2026.

Đối với phần đường, thời gian qua đã và đang thi công các gói thầu XL1, XL2 và XL3. Cụ thể, XL1 là xây dựng tuyến chính cao tốc thuộc phân đoạn Km85+200 - Km88+766 giá trị hợp đồng hơn 536 tỉ đồng.

Gói thầu XL2 xây dựng Cầu Tân Bửu tuyến chính cao tốc, tuyến song hành nhánh trái và đường song hành từ Đường tỉnh 830C đến nút giao thuộc phân đoạn Km88+766 - Km90+472 với giá trị hợp đồng hơn 902 tỉ đồng.

Gói thầu XL3 xây dựng Nút giao cuối tuyến thuộc phân đoạn Km90+472 – Km91+568 với giá trị hợp đồng hơn 431 tỉ đồng.

Theo đánh giá, tiến độ thực hiện bảo đảm so với kế hoạch, các mốc tiến độ yêu cầu của Chính phủ tại Nghị quyết số 105/NQ-CP, ngày 15/8/2022.

Đối với các gói thầu XL3A thi công xây dựng hạng mục bổ sung nút giao cuối tuyến và các nhánh rẻ giá trị hợp đồng hơn 90 tỉ đồng và gói thầu XL5 thi công xây dựng hoàn thiện công trình (an toàn giao thông, chiếu sáng, hàng rào,…) với giá trị hợp đồng hơn 116 tỉ đồng, hiện nay các nhà thầu đang hoàn thiện các thủ tục đầu vào để chuẩn bị thi công./.

Theo Báo Long An
